طريقة تنفيذ خوازيق CFA
تنفيذ خوازيق CFA
Continues Flight Auger
هي خوازيق يتم تنفيذها بالموقع و ذلك لاعماق تصل إلي ٣٢ م وبأقطار من ٤٥ سم وتصل الي ١٢٠ سم
ويتم الحفر و الصب في عملية واحدة بإستعمال ماكينة الدريل حيث يتم الحفر و اخراج ناتج الحفر و عند سحب الدريل الي اعلي بعد الوصول للعمق المطلوب يتم صب الخازوق تدريجيا حتي الامتلاء ثم يتم انزال شبكة التسليح
خطوات تنفيذ خوازيق CFA
- يتم تأكيس مكان الخازوق بإستخدام Total station وذلك لتحديد مكانه بدقة
- يتم تحريك ماكينة الخوازيق بحيث يكون منتصف البلف مع نقطة التأكيس

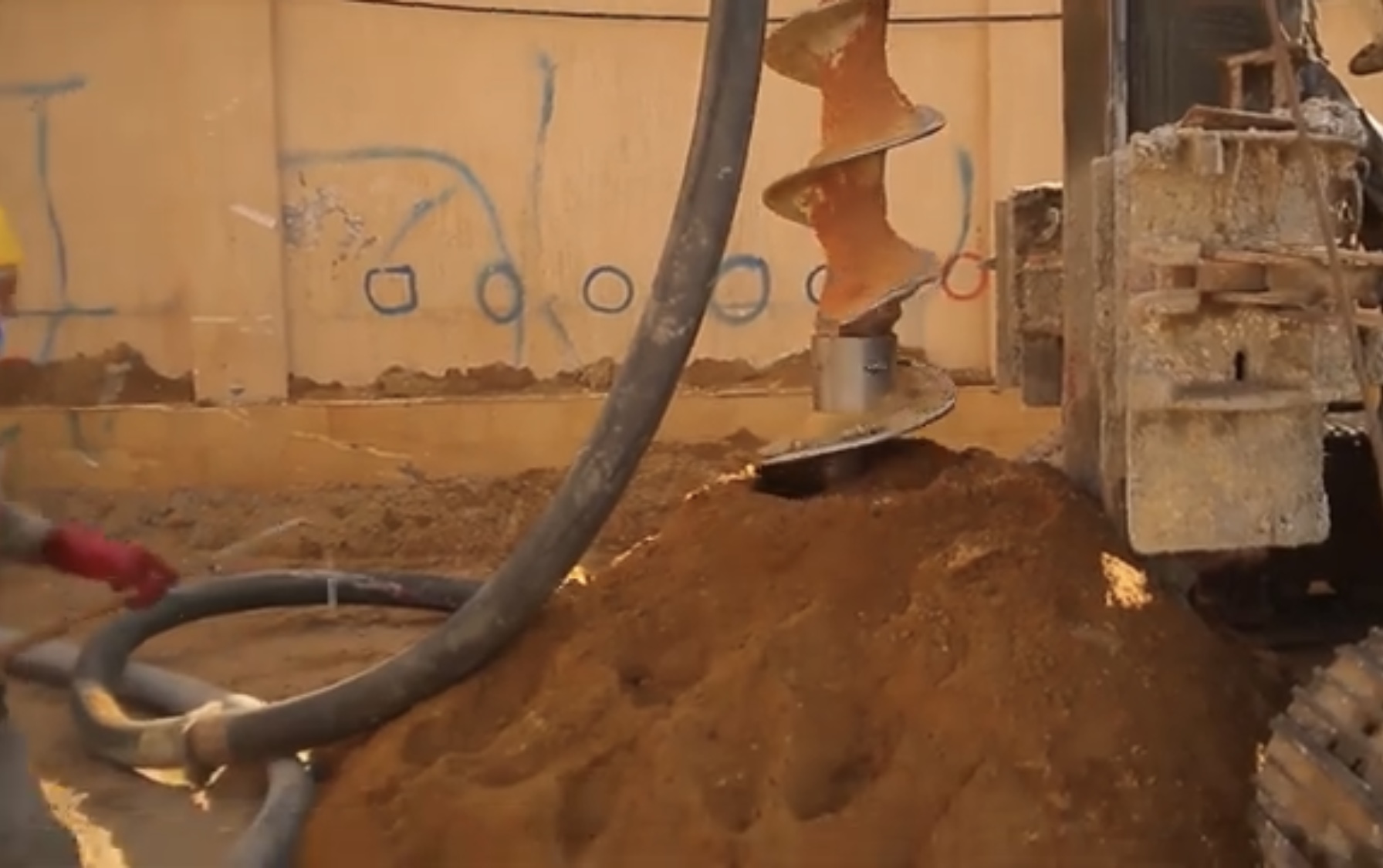

- يتم البدأ في اعمال الحفر للخازوق مع مراعاة التأكد من الرأسية اثناء الحفر بإستمرار وكذلك عمق الحفر المطلوب
- يتم زيادة طول البريمة اثناء القيام بعملية الحفر باستعمال قطع اضافية يتم تركيبها باستعمال الونش المدمج مع ماكينة CFA و ذلك طبقا للطول المطلوب للخازوق
- يراعي ان تكون الخرسانة جاهزة للقيام بعملية الصب اثناء خروج البريمة و انت تكون الخرسانة ذات قابلية تشغيل عالية
- يتم البدء في اعمال الصب تدريجيا مع رفع البريمة حتي تمام الصب الي سطح الخازوق
- يتم ازالة ناتج الحفر حول الخازوق باستعمال اللودر
- يتم رفع و تركيب شبكة حديد التسليح و انزالها داخل الخازوق رأسيا بواسطة الونش المدمج مع ماكينة CFA
- يتم انزال الجزء المتبقي من الشبكة والذي لم نستطيع انزاله يدويا بواسطة اما الهزاز الكهربائي او باستعمال اللودر كما بالصور
- في حالة ان طول الخازوق خرسانة اكبر من طول شبكة التسليح يتم استعمال آداة تسمي الراسل لإدخال الحديد داخل الخازوق بالعمق المطلوب مع رفعها و تنظيفها بعد ذلك
- ملاحظات علي شبكة تسليح الخازوق:-
- يراعي ان يتم تصنيع العدد الكافي من شبكة التسليح للخازوق حيث ان انتاجية ماكينة CFA قد تصل الي ٨ خازوق يوميا

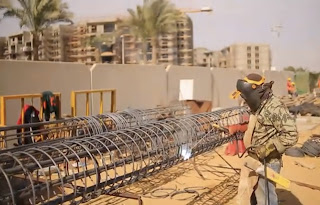

- بالنسبة لتفاصيل تسليح الخازوق فهو عبارة عن حديد طولي و به كانات خارجية Spiral و يتم تركيبها عن طريق اللحام و ذلك لكي تتحمل التشغيل و الرفع و التركيب لشبكة تسليح الخازوق
- يتم تركيب طوق داخلي حديد علي مسافات في العادة تكون ١م للمحافظة علي شكل حديد الخازوق
- يتم تكسيح الحديد الطولي للخازوق جهة التركيب بحيث يسهل دخوله الي الخازوق بعد الصب
- عند زيادة طول الخازوق عن ١٢ متر يتم عمل وصلات التراكب و لحامها مع الكانات و الطوق ولا يشترط ملامسة الوصلات لبعضها
